生产进度计划要通过生产调度来实现

2018.08.27       阅读:3601

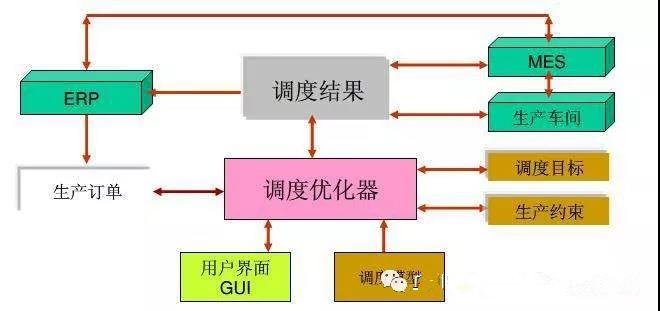

  企业的生产调度部门,是实施生产作业(进度)控制,进行日常生产管理,以实现生产作业计划的责任部门。因此,每个工业企业都应该按照上下贯通、左右协调、集中统一、灵活有效的原则建立起生产调度工作系统。在各个生产环节中都应设置专职的或兼职的调度机构和人员,负责处理日常生产活动中产生的各种偏差。本文主要讲述MES系统生产调度的使用方法,调度排产具有月计划导入、周/旬计划编制、周/旬计划发布、周/旬计划审核、周/旬计划查看。调度指令具备创建、审核、接收、反馈、转发、确认、撤销、查询、有效指令查询。调度日志具备调度日志管理、调度日志查询,边界预警,在非计划停工情况下,通过边界预警为生产方案的快速调整提供数据支撑。

  根据用户提供的预警相关信息,系统自动获取的物理约束、指标约束、路由关系、生产现状信息,结合预警算法生成边界预警信息并展示给用户。计划周期只能选本月或下一月。上传计划文件到服务器上,如同一周期重复上传,则需要提示用户确认是否覆盖原数据内容,否则撤销上传,同一周期保留全部历史文件和信息记录数据,但计划明细数据只保留最后一版,上传成功,会提示上传数据条数和失败条数。APS抽取,从APS系统中抽取月计划(不含装置停检计划)。装置停检计划还需选择文件导入,抽取成功后,APS导出。月计划列表,显示已上传全部历史文件和信息记录数据。查询,可根据周期进行筛选。

生产进度计划要通过生产调度来实现

周/旬计划发布

  用户将线下调整好的日/周/旬计划文件上传发布,系统将该计划添加至待审批列表,并在审批流程通过后,自动发布审批通过的调度排产日/周/旬计划,保存计划文件到服务器,将发布信息同步到发布列表,并将相关数据入库。计划起始日期,与编制后的计划起始日期一致。并且不能与最后一次发布计划结束日期跨天。选择周旬计划类型,与编制后的计划类型一致。选择文件,选择编制后的计划文件。确认发布,系统保存发布后的周/旬排产计划文件。发布记录中增加发布计划的开始日期、文件名称、发布时间和发布人员的信息。界面选择的计划发布时间必须与上传文件中的计划起始时间匹配,计划发布时间与最后一次计划发布的计划结束日期的间隔必须小于1天;如发布的计划中有重叠于之前的计划日期,则需要提示用户确认是否覆盖原数据内容,否则撤销上传,保留全部历史文件和信息记录数据,但计划明细数据以天为单位只保留最后一版。提报调度日/周/旬计划,由部门领导审核。审核状态有全部、未审核、审核通过、审核不通过。计划名称,查看计划内容。

1.调度指令创建

  根据周/旬计划和当前生产情况,创建调度指令,下发审批后的调度指令至二级调度。指令名称,中文英文数字均可,不宜过长。指令开始时间,选择开始日期,可带时分秒。指令完成时间,选择完成日期,可带时分秒。指令执行人员,可选择多人,不能手动录入,通过选择按钮添加。指令内容,描述指令具体内容。指令类别,分为普通指令与紧急指令,普通指令需要审批并在创建时指定审批人员,紧急指令不需要审批,直接下发给执行人员(创建指令时指定的执行人员,实际操作中可以是分调人员)。指令审批人员,可选择多人,一人审核通过了,该指令即为审核通过。创建指令,点击创建指令按钮,即为提交该指令,若要继续创建,选择继续创建按钮,若不需要选择关闭即可。选择执行人,允许多选,选择目标执行人。已选执行人员,显示已经选中的执行人员。选中暂存已选的执行人员。删除已选的执行人员,重置清空已选执行人列表,确认已选执行人员,返回指令创建页面。注意:选择通知对象、选择审批人员同选择执行人员。

2.调度指令审核

  普通调度指令,由部门领导审批。待审核调度指令列表:显示登录人员待审核的调度指令。该调度指令的详细信息。通过确认后,该指令审核通过,下发到执行人。不通过,确认后,结束该指令。已操作指令列表,显示登录人操作过的所有指令。查看该调度指令的详细信息。调度指令接收,执行人员接收指令,可以转发但是不能拒绝。是否紧急具有紧急、普通、转发三种紧急程度的指令。刷新接收指令列表,查看并接收,调度指令转发,根据实际需要,转发:打开转发页面,调度指令反馈,二级调度根据实际情况,反馈调度指令执行结果。反馈:打开指令反馈页面,编辑反馈内容,反馈最多3次。

3.调度指令确认

  指令创建人员对指令的执行情况进行确认,不满意可以驳回,最多驳回两次,第三次驳回表示指令执行失败。驳回意见应该填写驳回的原因,及建议等。确定,调度指令确认通过,指令结束。驳回,驳回意见不能为空,并且同一条指令最多驳回两次,第三次反馈的驳回,指令直接失败。调度指令撤销,调度指令在未结束的情况下,均可以撤销。撤销后的调度指令,即为结束。是否紧急:全部、紧急、普通、转发。状态为全部、待审批、已审批、执行驳回(审批未通过)、已接收、已完成(第一次反馈)、驳回(第一次驳回)、二次驳回、二次反馈、三次反馈。撤销:弹出撤销页面,填写撤销原因,完成撤销。撤销后,指令结束。有效指令查询,查询通过审核并且未结束的指令,可查看指令的详细信息。

4.调度指令查询

  可模糊查询,查询:是否紧急、状态、人员,根据这三个查询条件模糊查询指令。查看:弹出指令详细页面,查看指令详细信息。调度指令查询,是否紧急有全部、紧急指令、普通指令、转发指令。状态:全部、已审批、已接收、已完成(一次反馈)、已确认、驳回(一次驳回)、二次驳回、执行失败、二次反馈、三次反馈。人员选项有可选择指令创建人/执行人,可模糊查询。查询:是否紧急、状态、人员,根据这三个查询条件模糊查询指令。查看:弹出指令详细页面,查看指令详细信息。

5.调度日志管理

  根据当日调度情况,记录调度日志。包含调度日志的创建、保存、修改、提交等功能。上一班摘要,显示上一班的交接人、交接时间;历史日志列表有显示上一日的日志信息列表。历史日志列表--选择:选择上一日日志的内容,添加到本日日志内,便于填写日志。创建日志,标记开始创建本日日志,下方的日志输入区域,继承上一班的日志内容,可在此基础上,编写当天日志。保存:暂存日志,在下次打开时,显示上次编辑内容。提交:提交后的日志,不能修改,本班次只能提交一次。调度日志查询,查询历史提交过的调度日志,可查看日志内容。班次,调度部门的班次可多选,为查询条件。日期为日志的创建日期范围,为查询条件。查询有根据所选查询条件来查询日志信息。

  健全现场调度制度,领导人员下现场,到发生问题的现场去,会同调度人员、技术人员、工人三结合地研究生产中出现的问题,以求得矛盾的解决。这种方法有利于领导人员深入实际,密切联系群众,掌握下情,调动各方面的积极性,使问题可以获得又快又好的解决。
